1、7月21日,学院在东三楼321会议室组织召开第三次监理会议。武汉华胜工程建设科技有限公司、扬州天辉实验室装备环保工程有限公司、武汉天遁建设有限公司安排相关人员参与会议。会议上,两个施工方分别汇报上周工作进度和下周工作计划,监理对施工中存在的问题进行通报。针对上周学校发生外来务工人员进校门冲岗现象,学院再次要求施工方要加强人员管理,来确保校园安全秩序。

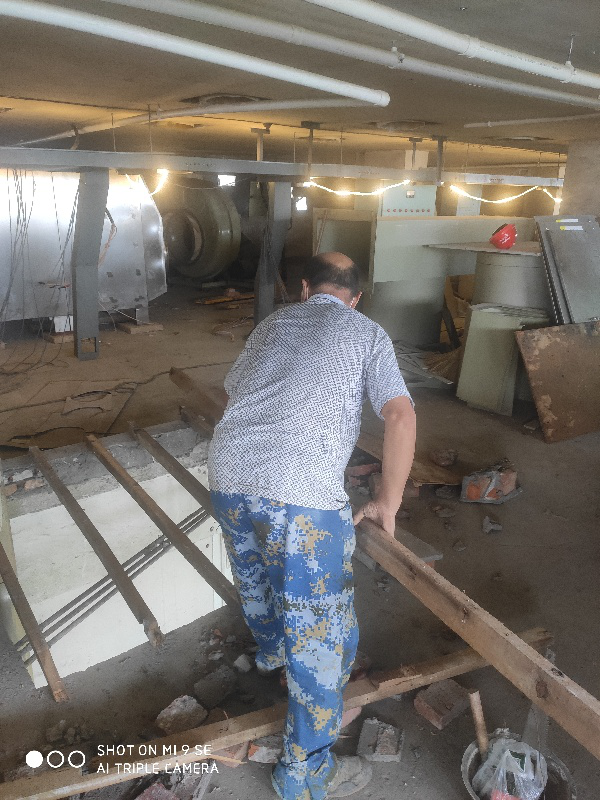

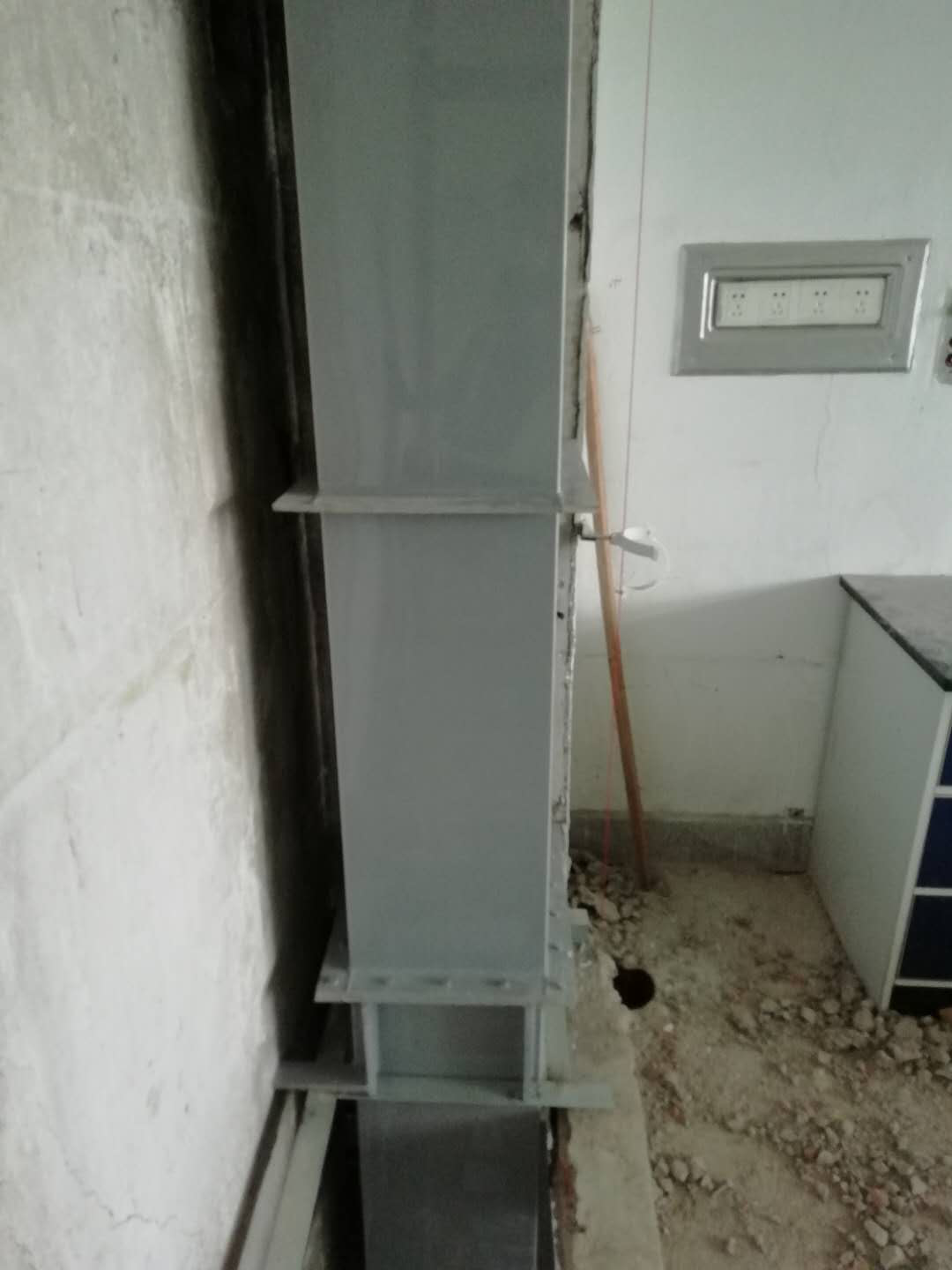

2、7月20日至27 日,通风改造施工队完成3-9层室内风井扩宽和加固工作。对6-9层室内风井管道进行安装,外墙管道进行拆除。对改造的实验室墙面和吊顶刮完第二遍腻子。

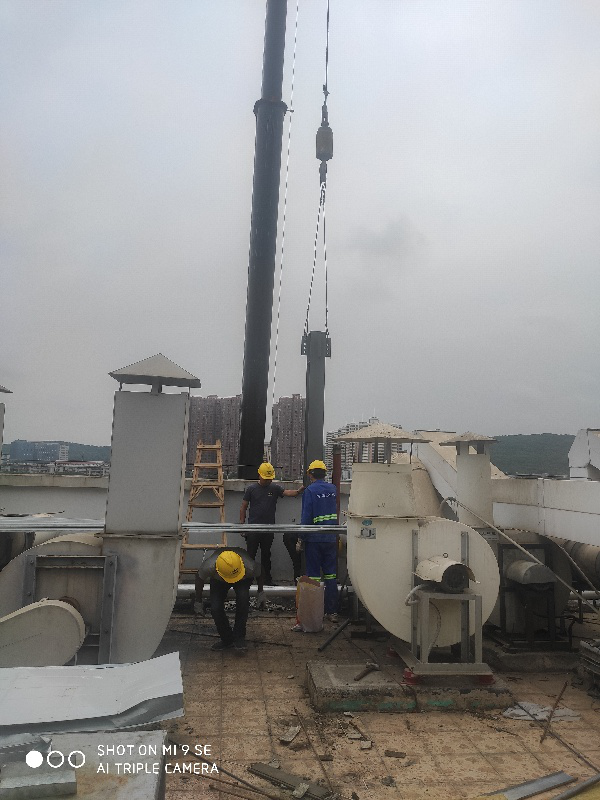

3、7月23日,通风改造施工队聘请的吊车进场,经过监理对吊车及人员相关资料核验无误后,进行吊装作业,7月25日完成附楼原有钢架拆卸工作,7月26日开始对新钢架进行吊装。

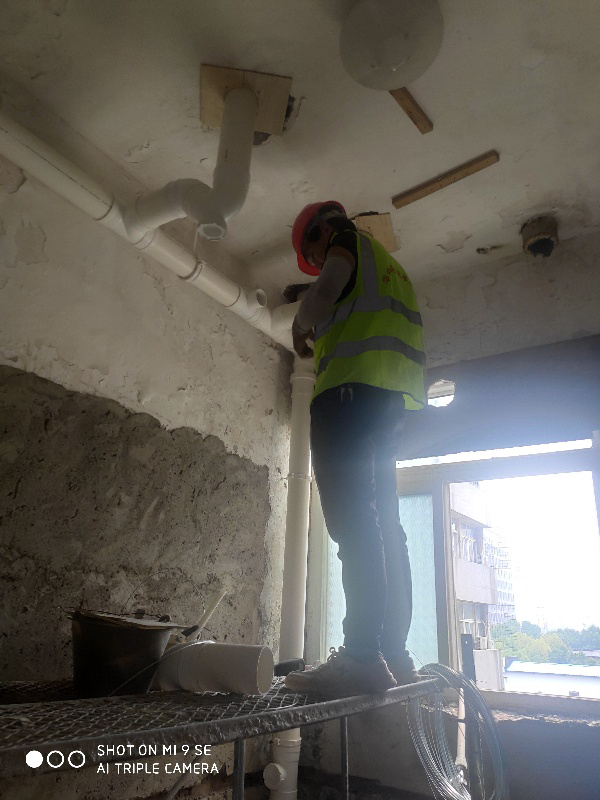

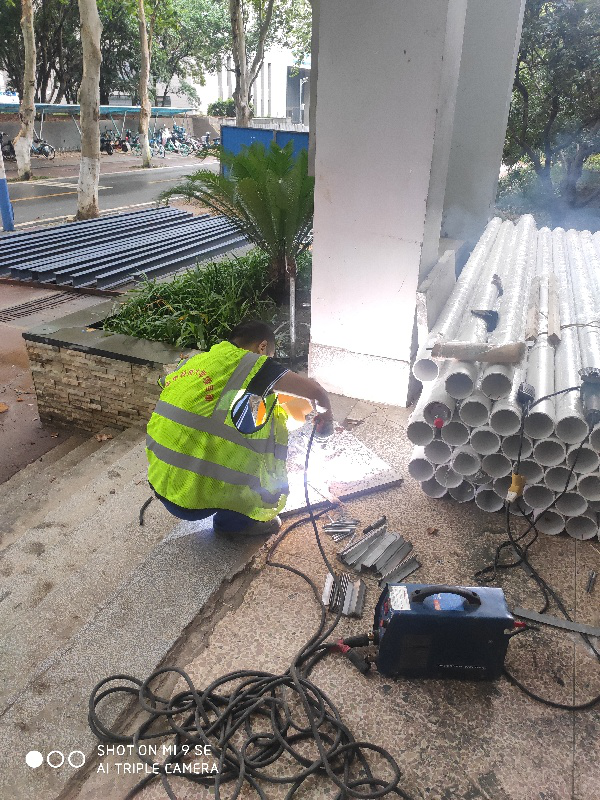

4、7月20日至27日,给排水改造施工队完成了3-9层卫生间给排水立管开孔,给排水套管制作和安装,墙面抹灰,给排水管开补墙槽。3-9层给水立管支架安装,1-3层废水立管制作和安装。

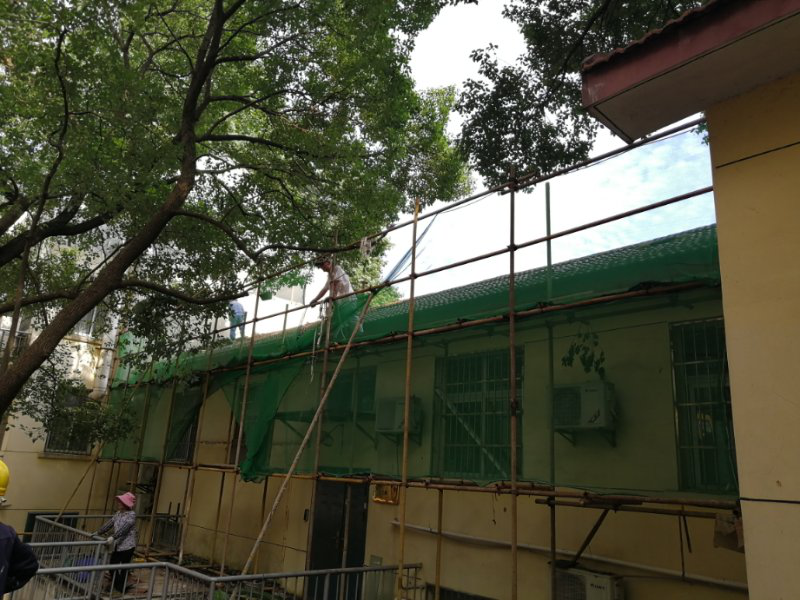

5、因化学楼C栋C202,203实验室屋顶漏水,前期经过请专业人员检测,需要对屋面重做防水。7月20日,梅雨天气一过,迅速安排施工队对C栋屋面进行防水维修。
6、目前已与两个施工方完成合同签订程序,即将按照合同规定,按照施工进度执行付款。
