安全稳定
安全简报
首页 >> 安全稳定 >> 安全简报 >> 正文

化学楼综合改造工程施工进度简报第九期

作者:  发布:2020-09-01 14:47:00  点击量:

化学楼综合改造工程施工进度

简 报

第九期

824日至830日)

1、8月25日,华科建筑规划设计院此次改造相关设计师到化学楼施工现场进行考察,经过查看现场,与施工人员交流,他们对现场施工整体情况比较满意,对部分施工细节提出指导意见。

2、825日下午,学院在东三楼321会议室组织召开第八次监理会议。武汉华中科大建筑规划设计研究院有限公司、武汉华胜工程建设科技有限公司、扬州天辉实验室装备环保工程有限公司、武汉天遁建设有限公司安排相关人员参与会议。会议上,设计院对在施工现场看到问题,提出指导意见。针对设计院提出的意见,学院要求施工方逐一落实解决。随后,两个施工方分别汇报上周工作进度和下周工作计划,监理对施工中存在的问题进行通报。学院要求施工方按照8月31日为施工节点,按天规划施工计划,逐层排查解决每间实验室遗留的问题。

3、824日至8月30日,通风改造施工队完成3-9层室内通风柜控制箱、阀体安装工作,3-9层室内水平管道安装,室内电路布线,及风井石膏板、吊顶恢复工作。

4、826日,通风改造施工队聘请的吊车进场,经过监理对吊车及人员相关资料核验无误后,对12套风机、废气处理设备及活性炭再生装置进行吊装作业。经过一天的吊装,楼顶设备全部安装到位。

5、824日至8月30日,水改施工主要完成收尾工作,对3-9层房间及走道吊顶进行恢复,卫生间进行清扫,给排水管道石膏板刷漆,对室内进行卫生清洁,逐一解决各房间遗留问题。

6824日至8月30日,主楼外墙防水维修施工队完成室外冷凝管安装,外墙污渍清洗,空调机恢复工作。8月30日,完成化学楼南边脚手架拆除工作,随后,即将完成北边脚手架拆除工作。

7、本周,楼内各层卫生间恢复供水,办公室恢复供电。经学院研究讨论,9月1日起,各课题组可以安排人员进入楼内,对实验室、办公室改造情况进行检查,并做好清洁工作,有问题及时报告学院,学院将安排施工方进行维修完善。待实验室清扫整理完毕,9月5日将安排搬家公司进场,对前期各实验室转运出去的试剂、冰箱、设备等进行往回搬工作。

附图1  设计院到施工现场考察

附图2  第八次监理会议

附图3  风机尾气处理设备吊装工作

附图4  通风柜风阀安装

附图5  卫生间清扫

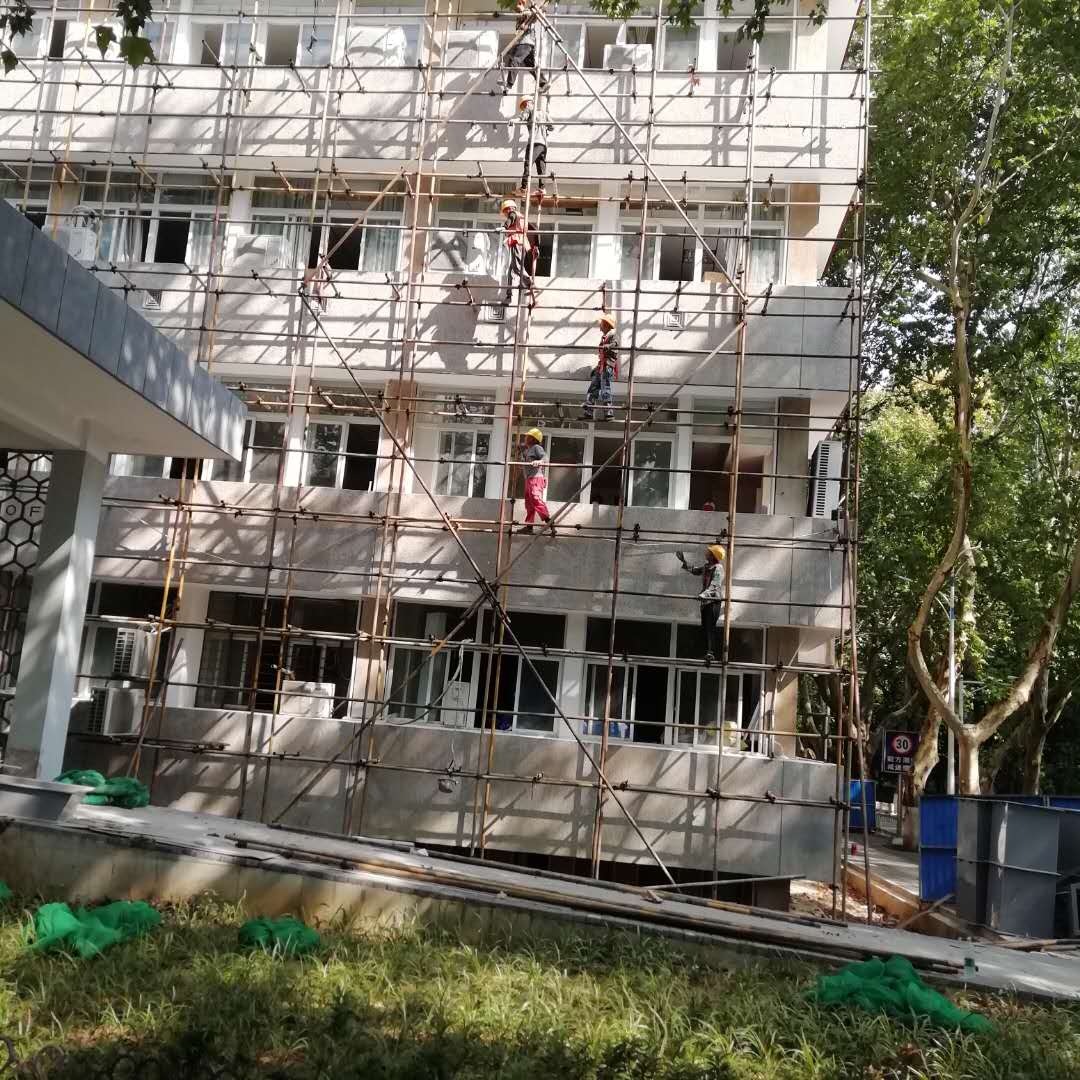

附图6  外墙脚手架拆除

版权所有 云顶7610官网登录 - 云顶国际集团游戏app COPYRIGHT 2014-2021
地址:武汉市洪山区珞喻路1037号华中科技大学化学楼
邮编:430074

  • 微信公众号
