化学楼综合改造工程施工进度
简 报
第十期
(8月31日至9月6日)
1、9月1日下午,学院在东三楼321会议室组织召开第九次监理会议。武汉华胜工程建设科技有限公司、扬州天辉实验室装备环保工程有限公司、武汉天遁建设有限公司安排相关人员参与会议。会议上,两个施工方分别汇报上周工作进度和下周工作计划,监理对施工中存在的问题进行通报。针对施工过程,各实验室存在的尚未解决的细节问题,学院要求两个施工方尽快安排人员进行自查,同时各实验室在进入实验室后要注意检查,将发现的问题及时报给付世涛老师,付老师收集统计后,报给施工方,两个施工方务必尽快逐一落实解决。针对施工对部分实验室的物品造成损坏和遗失问题,经过与监理协商,得出初步解决方案如下,能找到具体造成损失的施工方的,由该施工方负责维修赔偿,找不到具体造成损失的施工方的,由两家施工方共同承担赔偿。
2、9月5日至9月6日,搬家公司进场,对存放在各层大厅、附楼走道的仪器设备,及C栋的药品搬运回实验室。因目前通风尚不能使用,少数实验室选择将试剂暂存在C栋,待通风接好后再搬回实验室。
3、8月31日至9月6日,通风改造施工队主要完成室内剩余未安装通风柜、实验台、水槽等设备的安装, 主楼设备层电线的铺设,及附楼钢结构屋面找平施工工作,为附楼钢结构盖瓦做准备。
4、8月31日至9月6日,水改施工队主要解决施工遗留问题,及楼内外垃圾清理工作。按照学院要求,对地下室排水管进行移位,对污水间排水管进行更换,对各实验室新装水龙头进行试水。
5、8月31日至9月6日,主楼外墙防水维修施工队完成室外脚手架拆除工作,针对老师提出的空调无法通电、无法制冷等问题进行逐一排查解决。

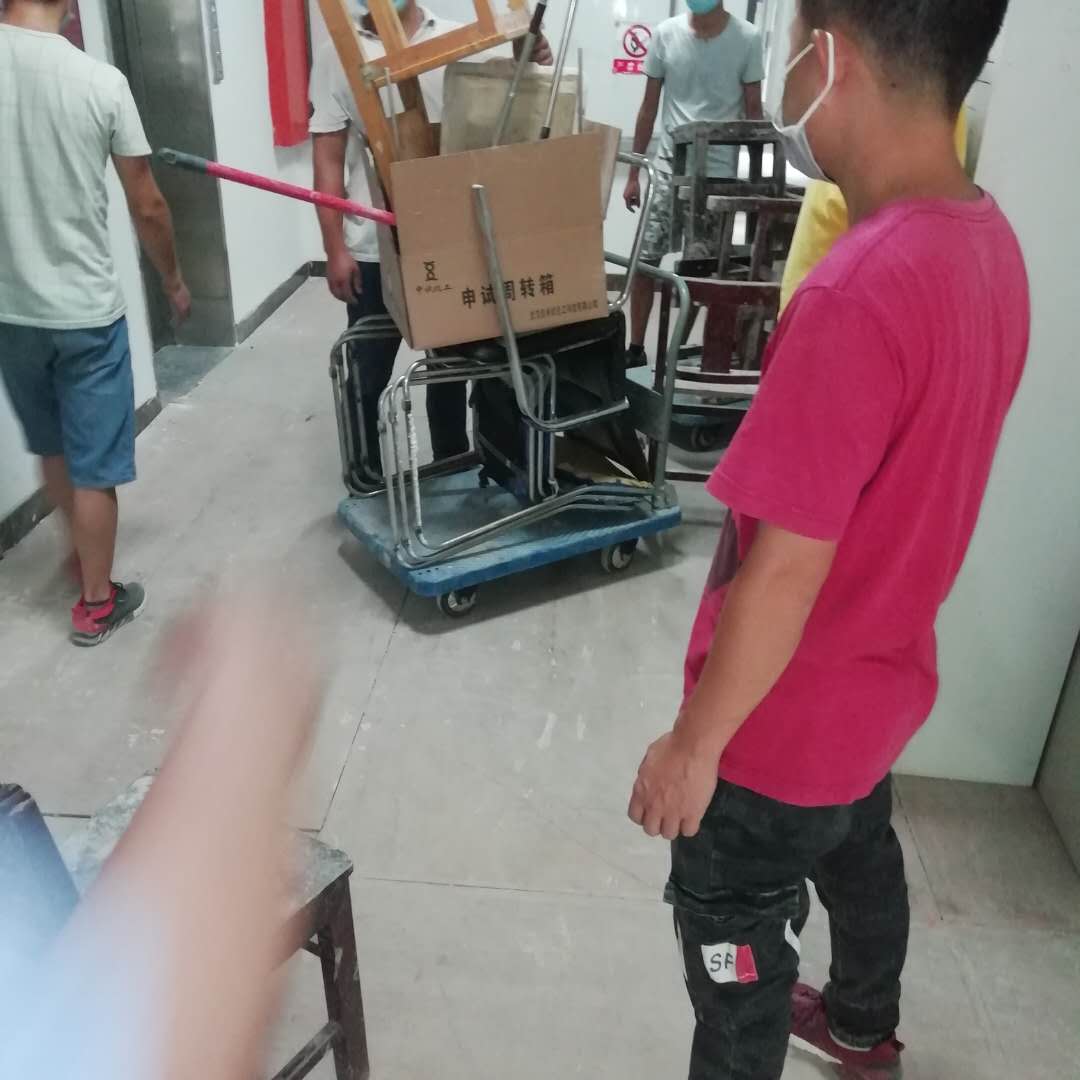

附图1 搬家公司对楼内物品进行清理

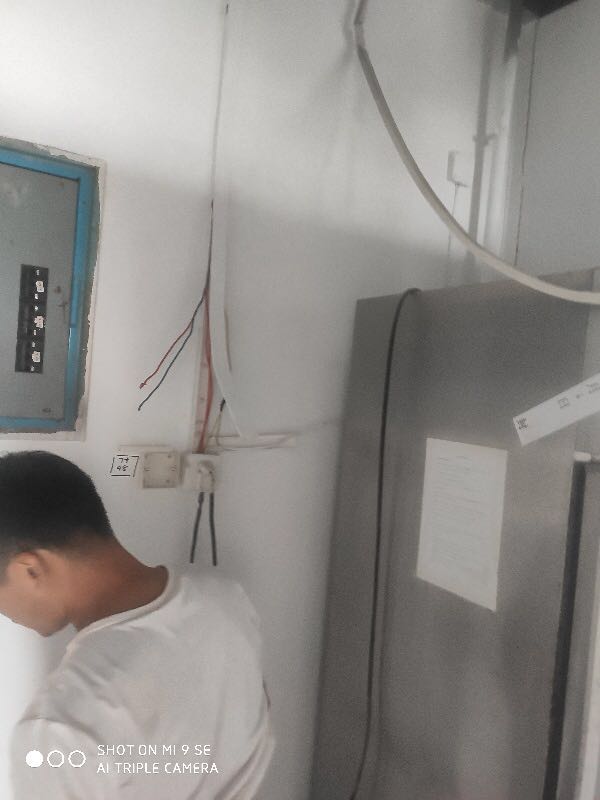

附图2 对搬入室内的冰箱进行接线

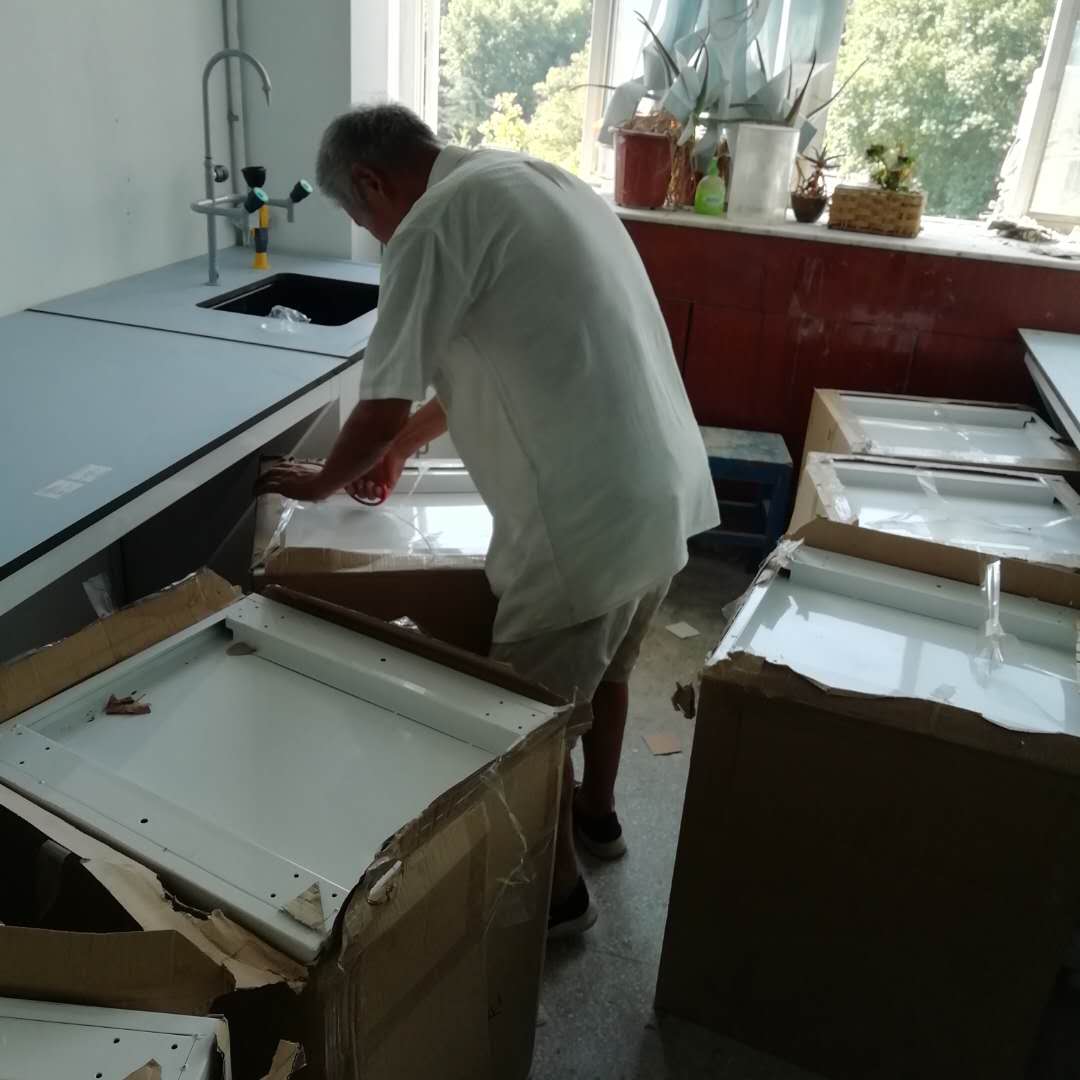

附图3 实验台安装柜子

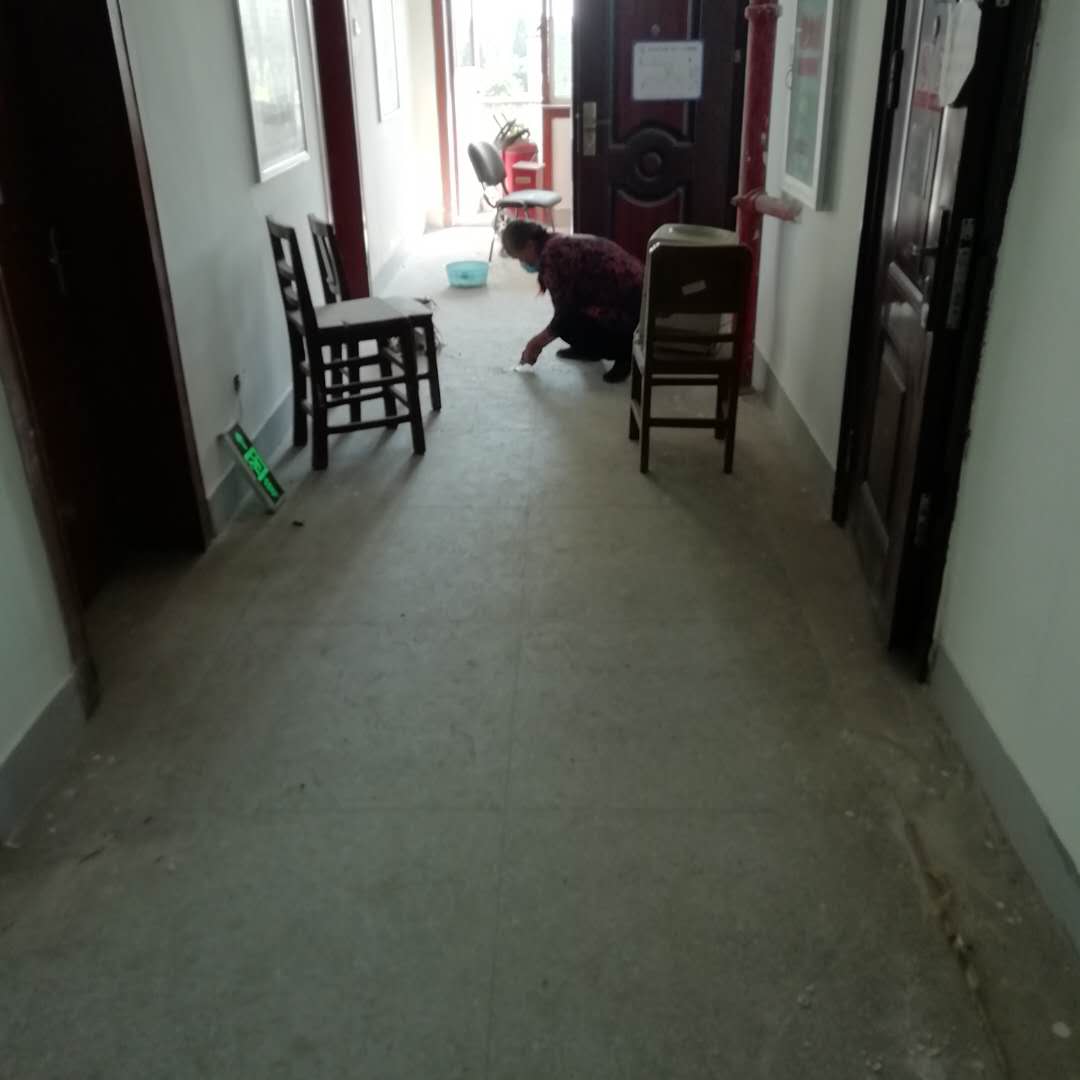

附图4 走道地面清理

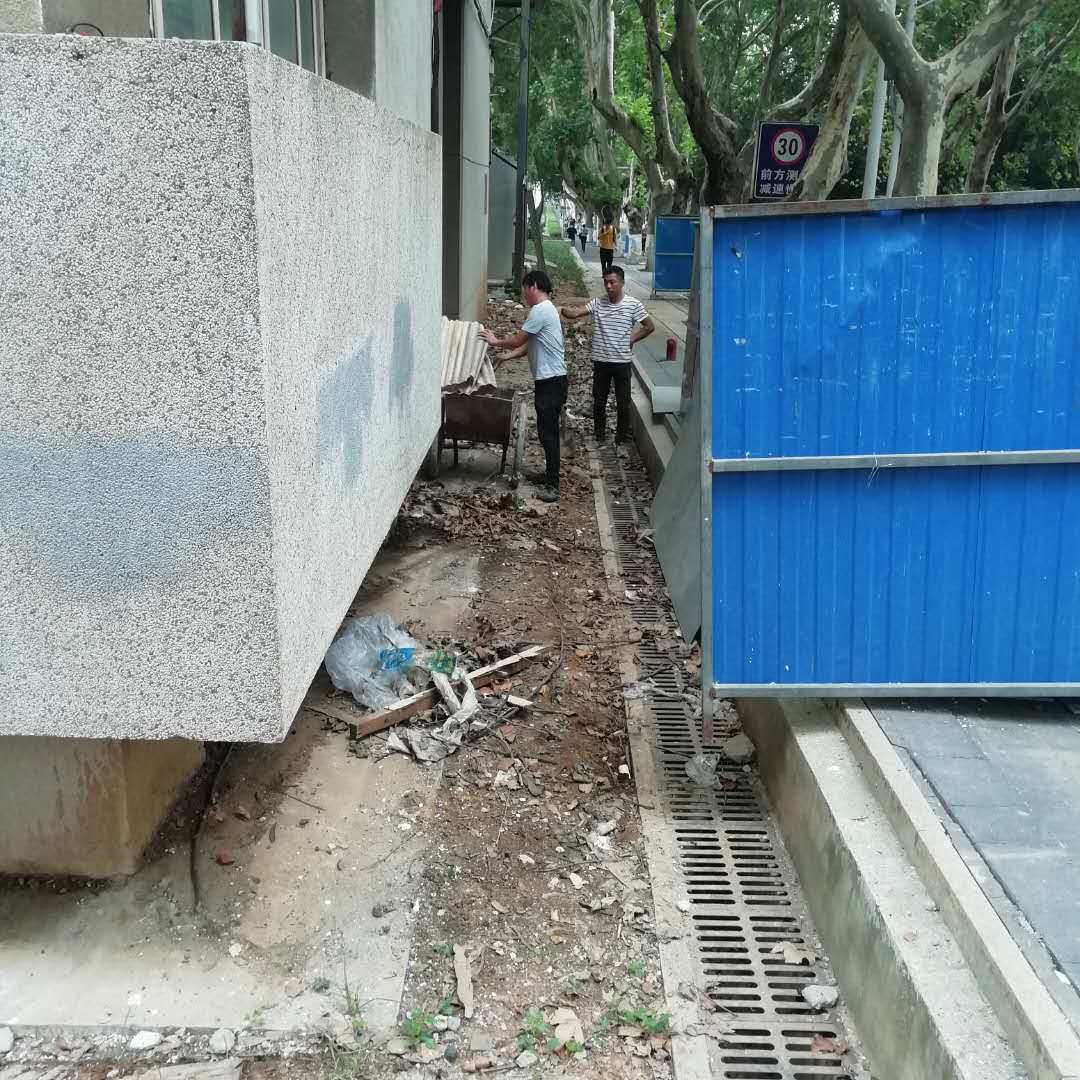

附图5 楼外垃圾清理

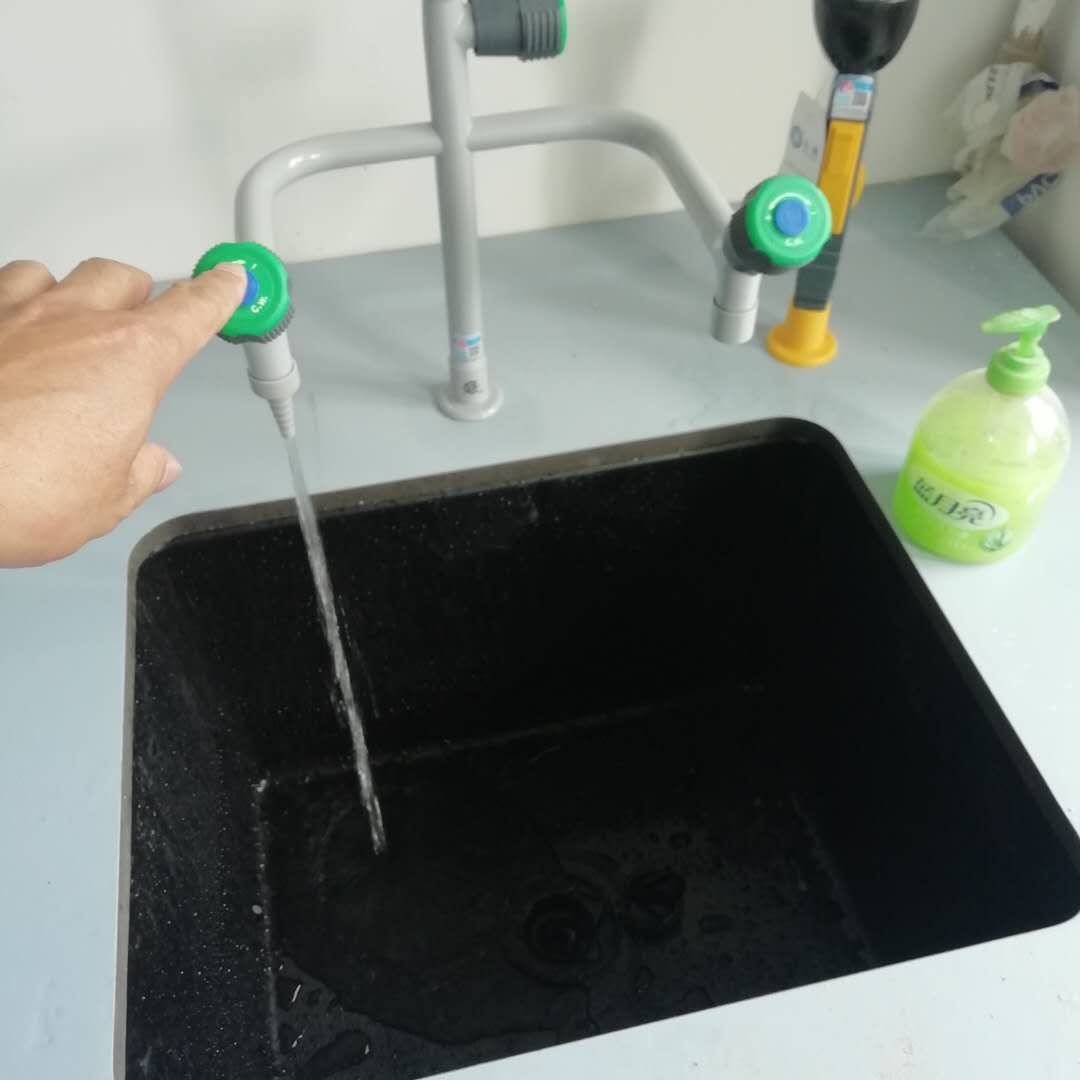

附图6 新装水龙头试水

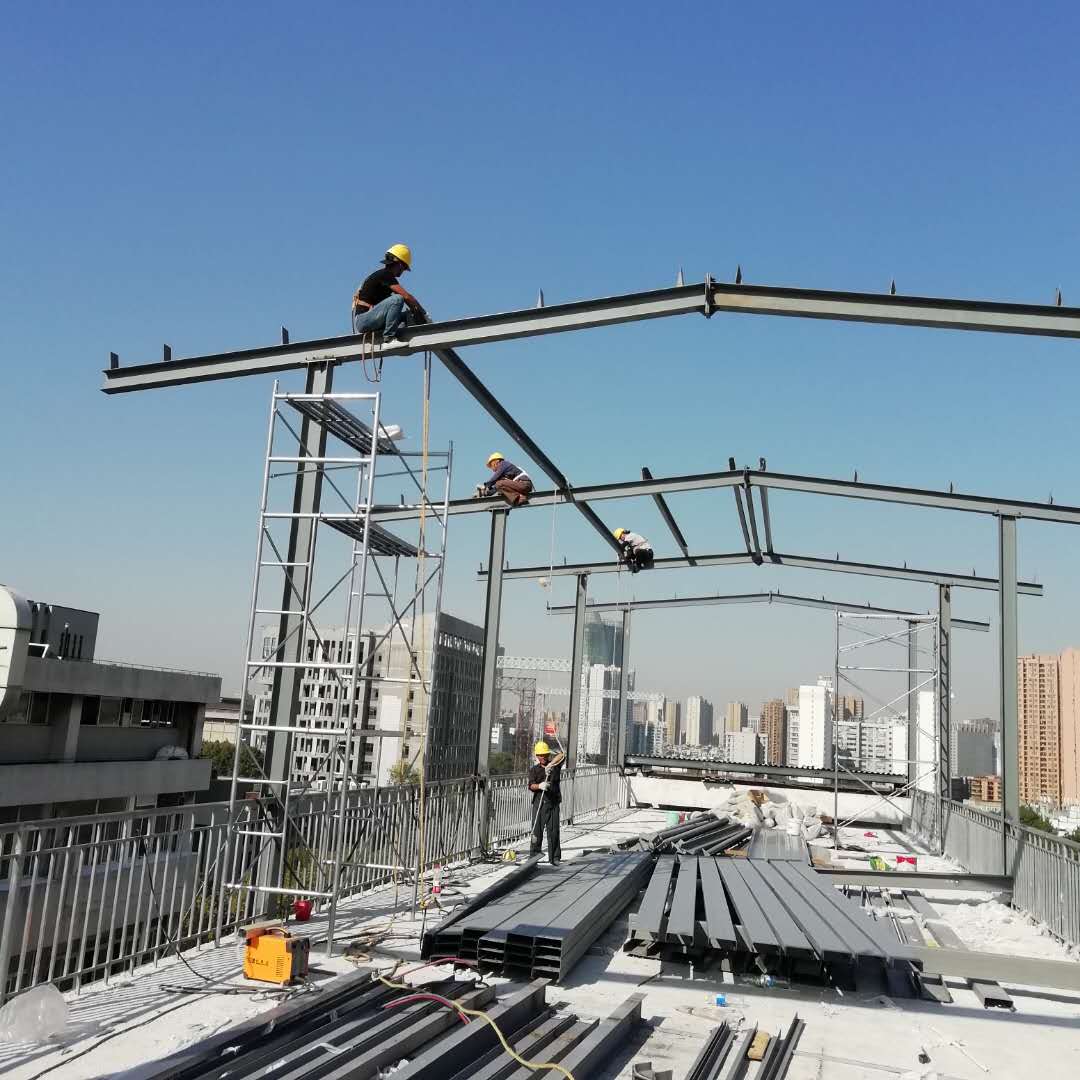

附图7 附楼钢结构盖瓦前准备工作
